El compromiso energético para 2030

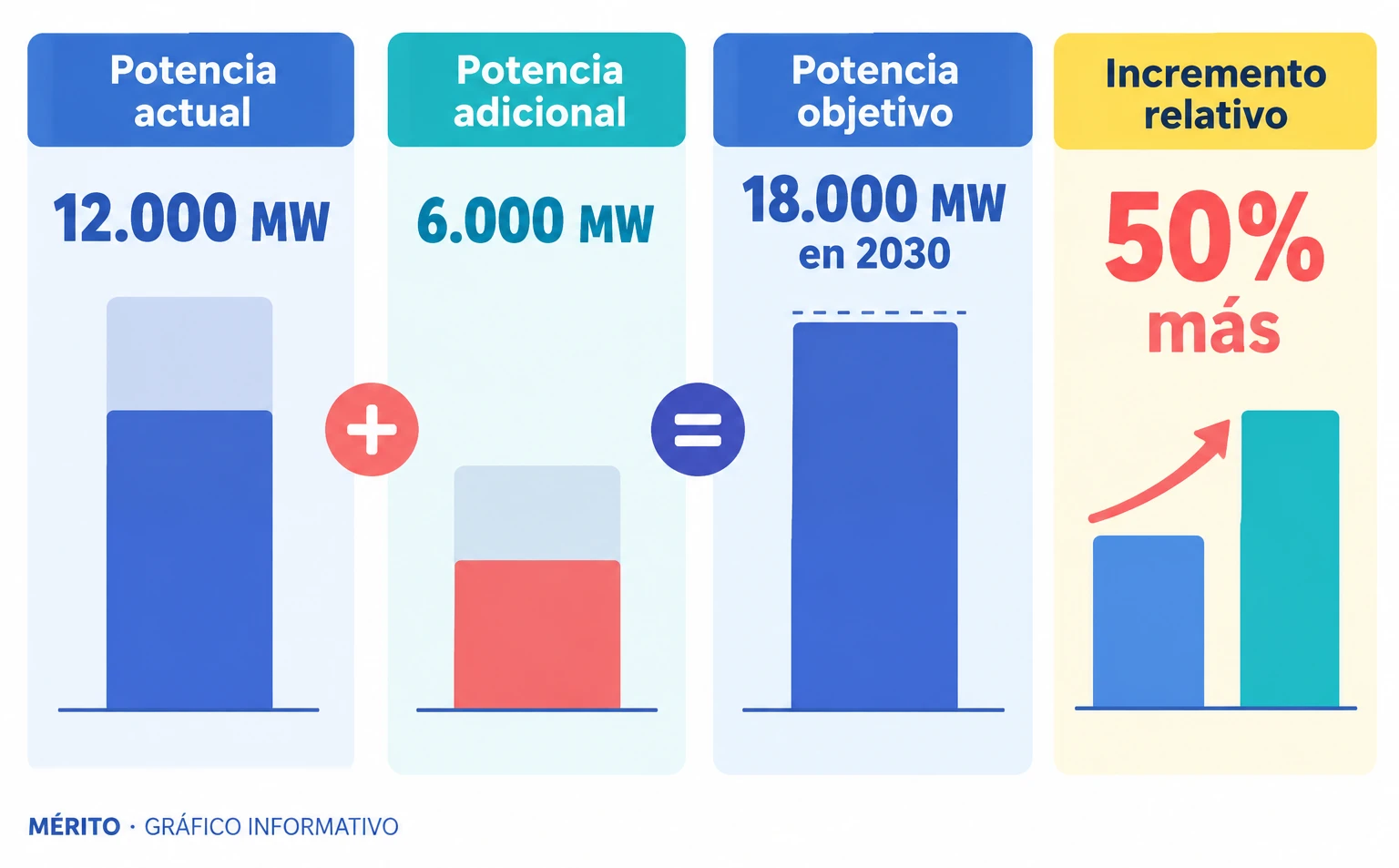

El consejero de Industria, Transición Energética y Sostenibilidad, Mikel Jauregi, y el secretario de Estado de Energía, Joan Groizard, han presentado en la subestación de Gatika (Bizkaia) el compromiso de ampliar en 6.000 megavatios la potencia de la red eléctrica vasca hasta los 18.000 en 2030, lo que supone un incremento del 50% sobre la capacidad actual de 12.000 MW. El anuncio se produce durante la visita a las obras de la interconexión eléctrica con Francia por el Golfo de Bizkaia.
Según las declaraciones recogidas, el incremento se incorporará a la Planificación de la Red de Transporte Horizonte 2030 del Gobierno central, que aún debe aprobarse definitivamente. El consejero ha enmarcado la medida como un paso decisivo para resolver la falta de capacidad que limita la conexión de nuevos proyectos industriales y la descarbonización del tejido productivo vasco.
El acuerdo responde a las necesidades identificadas por 117 empresas de gran consumo eléctrico, que suman más de 70.000 empleos, según los datos difundidos por el Gobierno Vasco y recogidos por las cabeceras presentes en el acto.
Diez nuevas subestaciones y refuerzo de la red
Para alcanzar la potencia adicional, el plan contempla actuar en casi todas las subestaciones existentes, con más de una veintena de actuaciones, y construir diez nuevos parques de subestaciones. Entre las intervenciones previstas figuran una nueva subestación al sur de Vitoria-Gasteiz, la mejora de la subestación de Ayala en la comarca de Aiaraldea, la ampliación de Gatika para el Parque Tecnológico de Zamudio y la zona oriental de Bizkaia, y el refuerzo de la conexión entre Santurtzi y Ortuella.
En Gipuzkoa se incluye una nueva subestación en Urola, junto con las ampliaciones de Ormaiztegi y Arkale, orientadas a apoyar la actividad industrial del Goierri y del entorno de Pasaia, según el detalle difundido por el Ejecutivo autonómico.

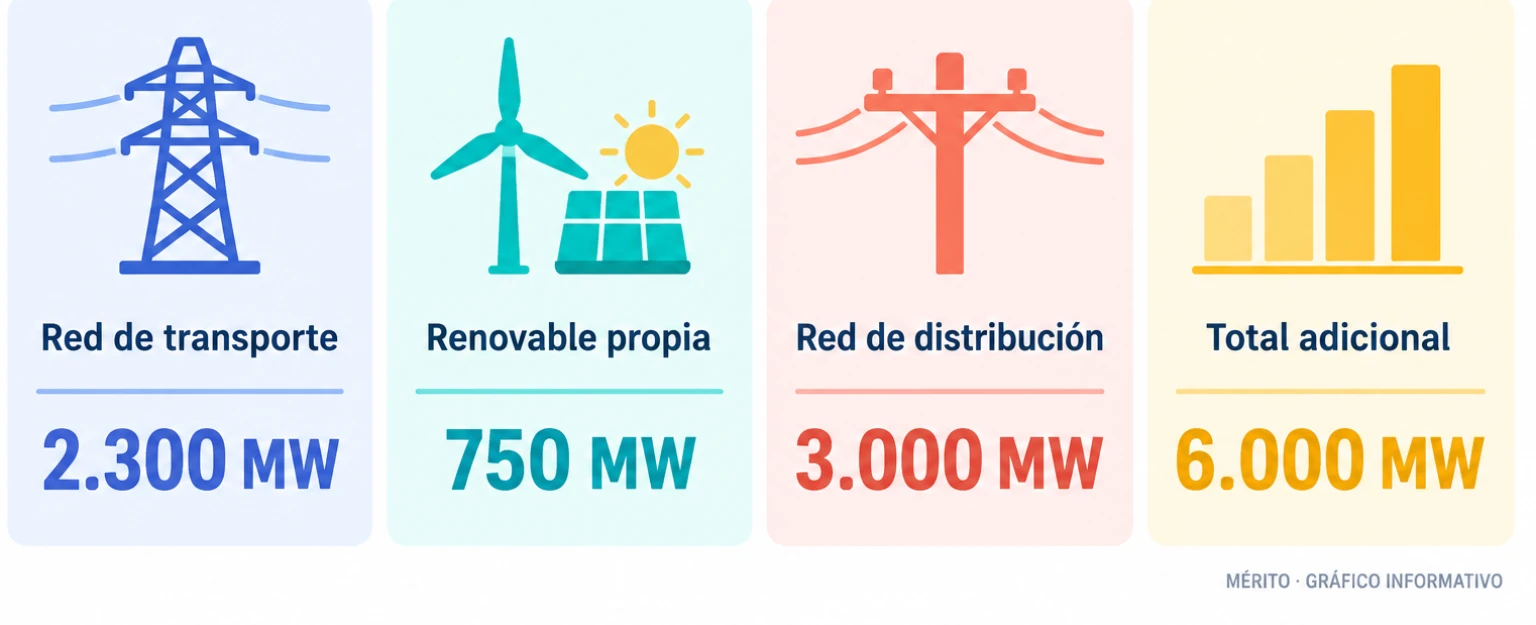

El desglose de los 6.000 megavatios adicionales se distribuye en 2.300 MW para la red de transporte de muy alta tensión, 750 MW para generación renovable propia y 3.000 MW en la red de distribución destinada a empresas y hogares, de acuerdo con la información publicada.
De un 40% inicial al 50% final y la interconexión con Francia
El anuncio actualiza un acuerdo previo de septiembre de 2025, cuando el Gobierno vasco y el Ministerio pactaron un incremento del 40% sobre la potencia disponible, equivalente a unos 5.000 megavatios. El consejero Jauregi ha señalado que la versión final del plan de inversiones eleva ese porcentaje hasta el 50% tras incorporarse las alegaciones presentadas por Euskadi.
El nuevo marco regulatorio procede del Real Decreto aprobado el 28 de julio, que regula los planes de inversión de las redes de transporte y distribución de energía eléctrica y que, según el Gobierno Vasco, da respuesta a su propuesta de aumentar las inversiones en las redes eléctricas de Euskadi.
El acto se celebró en Gatika, donde avanzan las obras de la interconexión eléctrica con Francia por el Golfo de Bizkaia, impulsada por Red Eléctrica y el operador francés RTE a través de Inelfe. Según los datos aportados por Redeia, los trabajos principales están al 70% y la conexión permitirá elevar la capacidad de intercambio hasta unos 5.000 megavatios, frente a los 2.800 actuales, con puesta en servicio prevista a comienzos de 2028.
